Как «Машстрой» строил Мелитополь

Переглядів: 5079

14 серпня 2016 11:00

Как «Машстрой» строил Мелитополь фото
Гостиница "Мелитополь". Май, 1973 г.
Думаю, многие со мной согласятся, что, если шахтеры и металлурги - гвардия рабочего класса, то строители - его передовой отряд. Они первыми прокладывают дороги, строят мосты, города, плотины, заводы, все, без чего люди жить не могут. В нашем городе главным «штабом» строителей долгие годы был трест «Мелитопольмашстрой». К сожалению, его давно уже нет, но он оставил о себе очень достойную память, воплотившуюся в новых корпусах заводов и в жилых домах мелитопольских микрорайонов.

С багажом опыта


Трест «Мелитопольмашстрой» был создан 1 ноября 1964 г. на базе управления СМУ-7 «Мелитопольстрой», которое было структурным подразделением треста «Запорожалюминстрой». До создания треста СМУ-7 успело построить немало жилья на пр. Б. Хмельницкого, на улицах Рабочей, Сухова, Садовой, Вакуленчука. В 1959 г. был введен в строй кинотеатр «Родина» (ныне «Детский мир» на пр. Б. Хмельницкого), в 1960-м - «Украина» (в начале пр. Б. Хмельницкого). В 1962 г. было завершено восстановление главного корпуса пединститута (ныне МГПУ). Весной 1963 г. начато строительство Дворца культуры им. Т. Шевченко. В апреле 1962 г. на южной окраине Мелитополя начали разворачиваться работы по строительству нового завода, тогда он назывался «Центролит», позже «Автоцветлит».

Первоначально в структуру треста входили семь подразделений, ему подчинялись и субподрядные организации УМ-7 «Запорожстроймеханизация», СУ-100 «Днепростальконструкция», завод ЖБК-5, МСУ-100 «Южэлектромантаж», МСП-570 «Южсантехмонтаж», и ряд других. Первым руководителем треста был бывший начальник СМУ-7 И. И. Пипенко. Спустя месяц он уехал на повышение в Запорожье. Новым управляющим стал 49-летний А. И. Макаров, через год его сменил Иван Елисеевич Третяк, который руководил трестом до весны 1969 г. И. С. Иванцов был главным инженером треста до 1967 г., затем работал зам. управляющего по экономике, а в 1969 г. вышел на пенсию и на общественных началах руководил строительством спортшколы на ул. Кирова (ныне Героев Украины).

Для коллектива треста невыполнимых задач не было. Строили все - от магазина «Яблонька» до главного корпуса Моторного завода площадью 5 га, от отдельных жилых домов до целого микрорайона.

Хронология строительства

1964 г.

4 ноября - СУ-100 ведет монтаж магниевого цеха на заводе «Автоцветлит».

10 ноября - начато строительство домов на Южном квартале (район ул. Менжинского).

10 ноября - СУ-1 сдан блок цехов на компрессорном заводе.

20 ноября - СУ-4 сдана туббольница.

12 декабря - СУ-6 начато строительство главного корпуса Моторного завода. Забиты первые 150 свай из 2500.

1965 г.

5 марта - сдан под отделку первый 160-квартирный дом на Южном квартале.

14 апреля - СУ-1 одновременно ведет строительство корпуса № 2 и котельной на заводе им. 30-летия ВЛКСМ, механосборочный цех на заводе им. Воровского и пивзавод.

4 августа - СУ-6 сдан блок вспомогательных цехов на «Автоцветлите» площадью 10000 кв. м.

1966 г.

5 января - сдан ДК им. Т. Шевченко.

18 мая - СУ-4 начато строительство общежития МИМСХ (ныне ТГАТУ) на 848 мест, учебного корпуса «Укрводстроя» на 400 мест, общежития и спортзала.

18 июня - СУ-1 начато строительство цеха стиральных машин на «Бытмаше».

13 июля - СУ-2 сданы еще два дома на Южном квартале.

15 июля- СУ-1 сдан пивзавод.

21 сентября - СУ-2 заложены первые два дома по ул. Крупской (ныне И. Алексеева).
30 декабря - сданы корпус № 1 и бытовой корпус со столовой на Агрегатном заводе, цех магниевого литья «Автоцветлита», трехэтажный бытовой корпус на Компрессорном заводе, два детсада и 17 домов (40 тыс. кв. м).

1967 г.

12 мая - СУ-2 сданы два первых дома на ул. Крупской (130 квартир). На месте заброшенных садов и песка по колено готовится строительство микрорайона «Красная горка».

6 июня - СУ-100 начало монтаж нового цеха (8 тыс. кв. м) на Агрегатном заводе.

7 июня - на ул. Крупской сдан еще один дом.

20 июня - СУ-4 строит школу (№ 20) на 964 места на ул. 9-го января.

30 июня - СУ-1 завершено строительство трехэтажного корпуса стиральных машин «Бытмаша» (ныне маг. «Фуршет»).

19 июля - готов к сдаче производственный корпус ММЭЗ. СУ-2 начато строительство сверхпланового 100-квартирного дома для строителей на ул. Седовцев.

12 августа - в пионерлагере «Чайка» (Алтагир) сданы 2-этажный спальный корпус и столовая.

4 октября - СУ-6 начато строительство чугунно-литейного корпуса на «Автоцветлите».

Также в 1967 г. СУ-4 сдало: Дом связи, школу № 20, два детсада на 560 мест, химчистку «Новость», лабораторный корпус МИМСХа.

1968 г.

27 апреля - СУ-4 сдало общежитие на ул. Седовцев на 400 мест.

5 июня - СУ-4 в Сокологорном сдан эфиромасличный завод.

9 июня - госкомиссия приняла 100-квартирный дом на ул. Дзержинского и два склада на консервном заводе.

12 июня - начато строительство нового гормолзавода.

2 августа - строится вторая очередь главного корпуса МеМз (54 тыс. кв. м).

30 августа - для строительства собственной производственной базы треста на 1968-69 гг. выделено 1,6 млн. руб.

7 сентября - СУ-2 сдает 1036 квартир.

21 сентября - на заводе им. 30 лет ВЛКСМ («Рефма») СУ-1 начато строительство нового корпуса (19 тыс. кв. м). На Агрегатном заводе готовится к сдаче корпус № 1.

23 ноября - начато строительство четрырехэтажного админкорпуса МеМз. На строительство уйдет 2800 куб. м железобетона.

5 декабря - СУ-100 ведет монтаж цеха на заводе им. 30-летия ВЛКСМ с четырехэтажным бытовым корпусом.

25 декабря - СУ-1 сданы в эксплуатацию фруктохранилище на 1150 га, инженерный корпус на заводе им. 30-летия ВЛКСМ.

1969 г.

14 февраля - СУ-4 готовит к сдаче три детсада на 700 мест.

1 мая - СУ-2 на 374-м квартале микрорайона «Красная Горка» сдали первые три дома (293 кв.) СУ-4 сдало 70-квартирный дом МИМСХа.

4 июня - СУ-2 сданы три дома: на 40 квартир для УТОС, СУ-4 - два стоквартирных дома.

13 сентября - СУ-100 начала монтаж цеха Алюминиевого литья на «Автоцветлите».

1 октября - за два года на микрорайоне «Красная Горка» поднялось 16 пятиэтажных домов (1551 кв.), на 377 квартале СУ-2 и СУ-4 строят сразу пять 100- и 129-кв. домов.

8 октября - СУ-100 смонтирован главный корпус гормолзавода. В 1970 г. завод даст первую продукцию.

29 октября - на ул.Дзержинского СУ-2 заложен еще один 100- квартирный дом Агрегатного завода.

4 ноября - Начаты работы на ул. Кирова по строительству спортшколы с тремя бассейнами.

10 декабря - СУ-2 сдало два 129- кв. дома, СУ-4 - один 100 кв. дом и общежитие на 400 мест. В 377 квартале микрорайона «Красная горка» начато строительство трех 129-кв. домов и одного 100-кв. дома.

17 декабря - за 11 месяцев передано новоселам 44000 кв. м жилья. Подготовлен к сдаче главный корпус Моторного завода.

И это еще далеко не полный перечень всех объектов. Трудно представить, что такой колоссальный объем работ был проделан коллективом строителей, не превышающим вместе с субподрядчиками и 2500 человек. На различных совещаниях руководители города не раз говорили, что город может выделить денег на строительство жилья вдвое больше, чем мы осваиваем, но у нас постоянно не хватало рабочих рук и стройматериалов.

Росли заводы и микрорайоны


Весной 1969 г. трест возглавил Л. И. Хейфец, очень опытный и энергичный специалист. Под его руководством темпы строительства возросли еще больше. Продолжали строиться цеха на всех заводах. СУ-1 возвело цех № 5 на заводе им. 30-летия ВЛКСМ, цех № 7 на МЗТГ, торгово-оптовую базу на Новом Мелитополе, цех № 7 «Автогидроагрегата», цех завода «Бытмаш» напротив рынка, комплекс швейной фабрики, Дом быта на ул. 4-й Продольной (ныне пр. 50-летия Победы). На заводе «Автоцветлит» СУ-6 заканчивало строительство корпуса чугунного литья, цехов стального и алюминиевого литья.

СУ-6 в 1982 г. начало рядом с главным корпусом МеМз строить механосборочный корпус по производству двигателей для автомобилей «Таврия». За эти годы были построены четыре школы, три ПТУ, автомоторный техникум, 10-этажный учебно-бытовой корпус со столовой и актовым залом, две поликлиники, 9-этажный узел связи на пр. Б.Хмельницкого, автовокзал, гостиница на пл. Победы, кинотеатр «Победа», больничный городок. Начато строительство детской больницы с поликлиникой, первая очередь троллейбусной линии, депо, тяговые подстанции.

Наращивалось строительство жилья. Был полностью закончен микрорайон «Красная горка». Строился 26-й квартал, который своими 16-этажными домами должен был выйти к ул. Чкалова. На ул. Кирова было построено 1600 квартир. На Новом Мелитополе 75-й квартал превратился в целый микрорайон со своей школой, ПТУ, детсадом, рынком, магазинами. Полностью девятиэтажная застройка была в кварталах 53 и 65 («дроби») напротив «Автомагазина». СУ-2 освоило строительство 14-этажных домов. Всего к 1990 г. трест построил 852 тыс. кв. м жилья.

Уходили на пенсию ветераны треста, им на смену приходила молодежь. Двигали уверенно строительное производство дальше В. А. Немчинов, А. Н. Селюков, И. Н. Бабов, С. С. Сейтвелиев, М. О. Чонкай, Ю. Копкин, А. В. Трощенко, молодые прорабы, начальники участков. На смену старым бригадирам приходили молодые: С. Тормозов, А. Голик, И. Дьяков, В. Теплый, В. Карнаухов, А. Беленький, В. Ковтун.

Последним руководителем треста в первой половине 1980-х был М. В. Покровенко. Ему выпало руководить трестом и во время интенсивной работы, и заката. Ведь какие были планы! В 1990-м году трест приступил к строительству микрорайона «Восточный». С 1992 года планировалсь ежегодно вводить в строй до 100 тыс. кв. м жилья в год, а для этого в 1991-93 гг. построить домостроительный комбинат.

Но все перечеркнул 1991 год. Остановка заводов, городская казна опустела, финансирование строительства прекратилось.

Не стало треста, но остался наш родной, красивый город Мелитополь - не памятником ему, а памятью о тех тысячах рабочих строителей, мастерах, прорабах, начальниках всех рангов. Это их труд воплотился в улицах и проспектах нашего города.

Б. Д. Мукосеев, ветеран треста с 1961 года. Фото из архива автора


Август 1978 года. На строительстве 14-этажного дома на ул. Дружбы. Прораб Б. Д. Мукосеев (слева) и бригадир В. Я. Стеценко


Август 1986 года. Строительство банно-прачечного комплекса в селе "Право Жовтня" в Киевской области. Стройотряд треста "Мелитопольмашстрой"

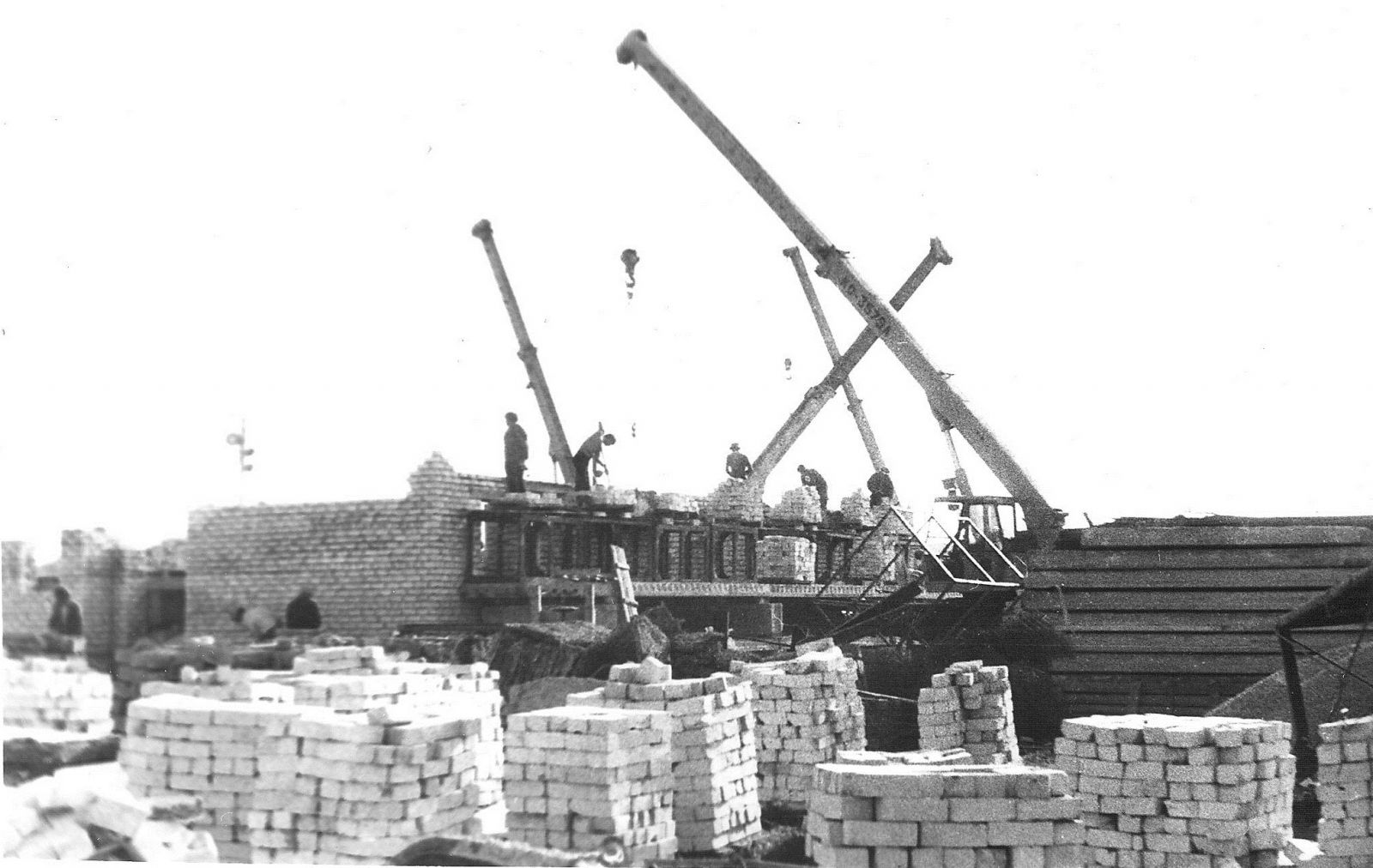

5 ноября 1978 года. Есть 14-й этаж! Дом на ул. Дружбы. Каменщики СУ-2 и Моторного завода


Октябрь 1962 года. на стройке больницы в Нововасилевке. Бригада штукатуров М. С. Олейника СМИ-7


Имя:
Ваш комментарий:

kotik
14 серпня 2016 г. (11:14)
сейчас уже так не строят((((
guesswho
14 серпня 2016 г. (12:49)
и слава богу!))
Pras
14 серпня 2016 г. (23:13)
Сейчас уже никак не строят, дом на 50 лет 19 уже лет 15 не могут достроить, детскую больницу разбирают. Строят токо убогие Тц.

О. Иванкевич
16 серпня 2016 г. (07:28)
Ну понятно, что построенное для человека, звычайному украинцу не подходит. Звычайного пересичного украинца корчит в домах советских построек. Других то нет.  Настоящий патриёт, может жить либо в схроне либо в гавномазанке с соломенной крышей.
